因此監工的重任就交給了女王大人,反正麻煩的木工工程已經完工差不多了,系統櫃很單純,就進料後找一個星期施工,系統櫃全交給歐德所以也不太需要監工。
怎料,這些廠商,東催西催催不來,不催了結果全部一起來‧‧‧系統櫃、廚具、壁掛冷氣及主機、浴櫃、瓦斯掛錶、燈具、鐵件,全部都是不同組的廠商,全部擠在同一段時間一起來,害得女王每天進進出出還得把小朋友丟在家裡跑好幾趟跑到翻臉‧‧‧

這兩週主要的進度是系統櫃,因為櫃體很多而且還要搭木工門板,所以光這個部份就要佔一個星期,當然還包含有幾天的時間和廚具廠商卡在一起施工,一度造成施工混亂。
先來看看系統櫃的部份
客廳的電視牆兩旁的鞋櫃和下面的電器櫃 (看不到櫃子對吧,因為被門板蓋住了)
上圖可以看到施工的同時水電工也來插一腳湊熱鬧裝燈具
玄關櫃也是兩個小系統櫃
只有老總房是標準的整組系統櫃
迴廊上的展示櫃的櫃體也是系統櫃,搭配雷門特製的復古櫃門
餐櫃的上吊櫃和下矮櫃也都是系統櫃體加木做門板。
主臥房的更衣室也已經好了。也是搭配使用歐德的玻璃拉門。

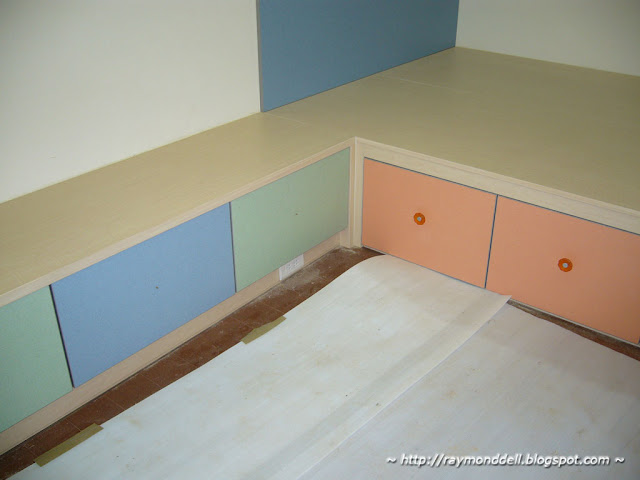

凱西房整組系統櫃施工完畢,是從舊家拆了舊櫃和書桌搬到新家後修改加併櫃整併而成的。完全看不出那個是新櫃那個是舊櫃。
可拆卸的雷門版特製伸縮邊桌
用歐德系統板來包樑
老娘房的衣櫃和電視櫃也是新舊櫃併櫃而成的。覺得這個地方的設計沒有好好做,不耐看‧‧‧唉~有機會有錢再改嘍
起居室的造型牆主要是要靡平樑柱與牆面的落差,裡面設計了一個置物櫃用來放拜拜的物品。當然櫃子也是系統櫃然後用木做門板嘍。下圖門板貼了木皮還沒上漆。
挑高區的欄竿造型的鐵件也花了兩天工夫固定好了

另一組師傅安裝燈具裝了一個晚上後在測試燈光
餐廳區也要測試看看有沒有沒亮的燈管
冷氣師傅也來湊一角跑來裝冷氣

不過冷氣師傅交待不給開,所以冷氣沒接電,要等最後完工清潔後才來試機
吊隱式冷氣的風板也裝好了,這樣就好看多了。往上看也可以看到佛桌前的抽風機用的冷氣風板。
老總房的冷氣出風和回風口
室外的主機也裝好了
管線的線槽,不因為是室外就忽略了細節和滿觀
在這兩週內另一個大工程就是龍禾來安裝廚具
只好和系統櫃一起施工啦

上圖,櫃子裝好後發現怎麼玻璃這麼黑?經過電話緊急連絡才發現是龍禾弄錯了
馬上把櫃門拆掉搬回去換
因為和原來建商附的廚具位置擺設不同,抽風機的風管變成要另外洗洞。電緣線也臨時打一條溝移位,到時後烤玻貼上來就看不到了
水槽也試好了沒有漏水
小水槽也試過都ok
窮人牌電器櫃。現在想想,當初真應該砸下去大烤爐才對,錢不是問題 (問題是我沒錢)
咦~怎麼沒有到頂?害我還得從印度打電話去龍禾喬這個問題

哇勒怎麼中島的背板缺一片

嗯~這個把手有喜歡,馬上跟龍禾的老闆娘ㄠ四個。老闆娘就馬上寄了四個來。
不知道是因為老闆娘很阿沙力呢?還是女王有發功?
浴室的櫃子也裝好了,熊熊發現水槽好小 (來不及改了,等下一間豪宅再改進吧)
主臥的浴櫃也好了,不過碰到雷門的設計有bug,浴櫃兩邊靠牆的櫃子,靠牆那麼近,用把手會卡到 (唉~門外漢就是這樣,就當買經驗嘍,下一間豪宅再改進吧。有錢的話)
櫃子到頂的問題過了幾天,龍禾的師傅又跑了一趟來改,這樣就比較像樣了吧
可以想像這樣跑進跑出一天來回N遍的辛苦了吧。
不過為了自己的豪宅,也沒什麼好抱怨的了。
結論是:
1. 廠商的時間你一定要要求,只是他們不會鳥你
2. 施工一定會有小差錯,不要太機車他們就會幫你弄到好
3. 所以時程上要有足夠的彈性可以調整,沒有你也沒辦法
4. 不想累自己的話,下次就花錢請設計師處理
5. 沒錢的話就閉嘴操自己
(總之,錢不是問題,問題是沒錢‧‧‧)
